Comme déjà beaucoup d'entre vous le savent, nous avons (Romain et moi) "déménager" notre jardin de Vougy vers Mably!
Nous avons déjà battis de nos propres mains (enfin pas si propre que ça ! lol) un beau bâtiment très fonctionnel pour nettoyer, stocker et préparer nos p'tit légumes bio!
Après les fondations réalisées par mon frère place à la mise en place de la dalle :
 |

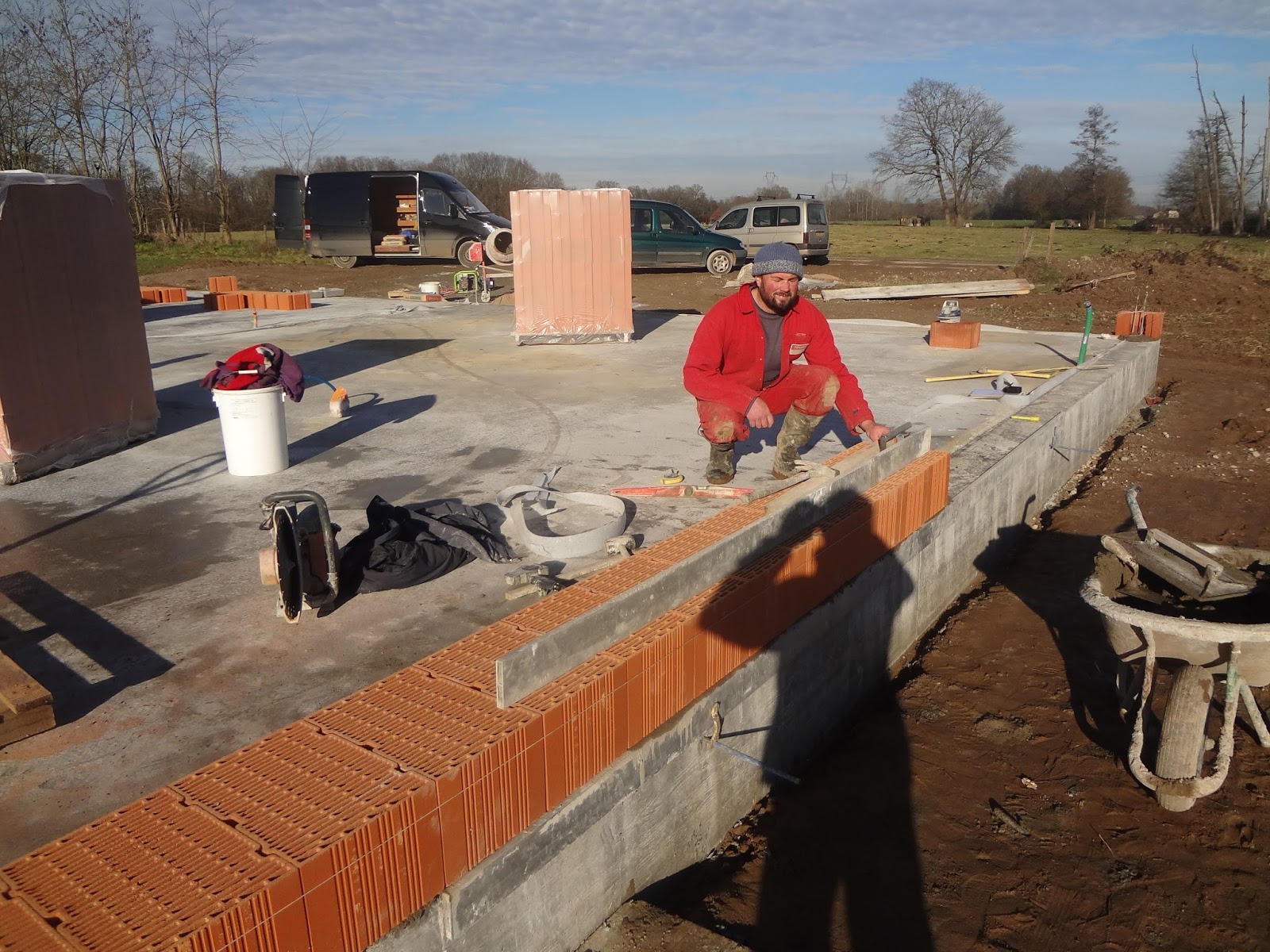

Coulage des longrines par l'entreprise BML |
 |
Cette étape a été réalisée vers le 16 décembre 2014 |

 |
installation des fers à bétons |
 |
puis mise en place du coffrage |
 |
et une fois "démoulée" on remplis la fondation avec du gravier... |
 |
... beaucoup de gravier... |
 |
...qu'il faut étaler et tasser ! |
 |

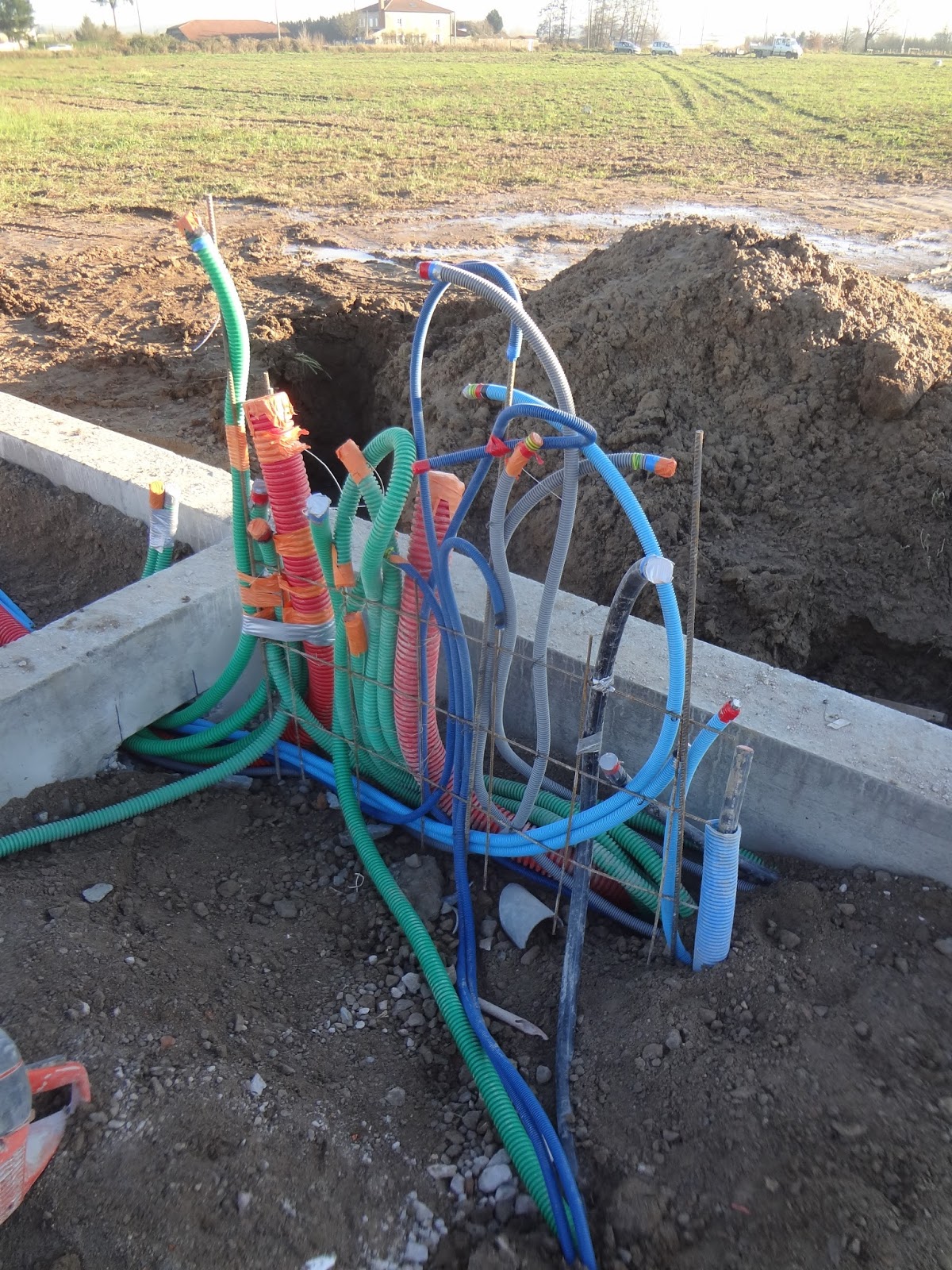

Bien sûr on n'oublie pas d'installer toute les gaines avant de couler! |
 |
ensuite on installe un voile imperméabilisant et... |
 |
... et des fers à bétons! |
Et on peut enfin couler la dalle le 30 décembre 2014 !!!!! :)
 |
Dicton de maçon : "béton d'hiver, béton de fer" |
Donc on commence bien l'année 2015 avec une belle dalle !!!
On a fait le choix de briques monomur épaisse de 37,5 cm (lourde de 18 kilo aussi) pour ne pas avoir à rajouter d'insolation, et pour avoir une température stable tout au long de l'année pour conserver nos jolis légumes dans de bonnes conditions!
 |
la première brique symbolique ! |
Les premiers empilages ont lieu début janvier :
 |
et le premier rang très délicat à réaliser, car de lui dépend le bon niveau du reste! |
Début janvier 2015 :

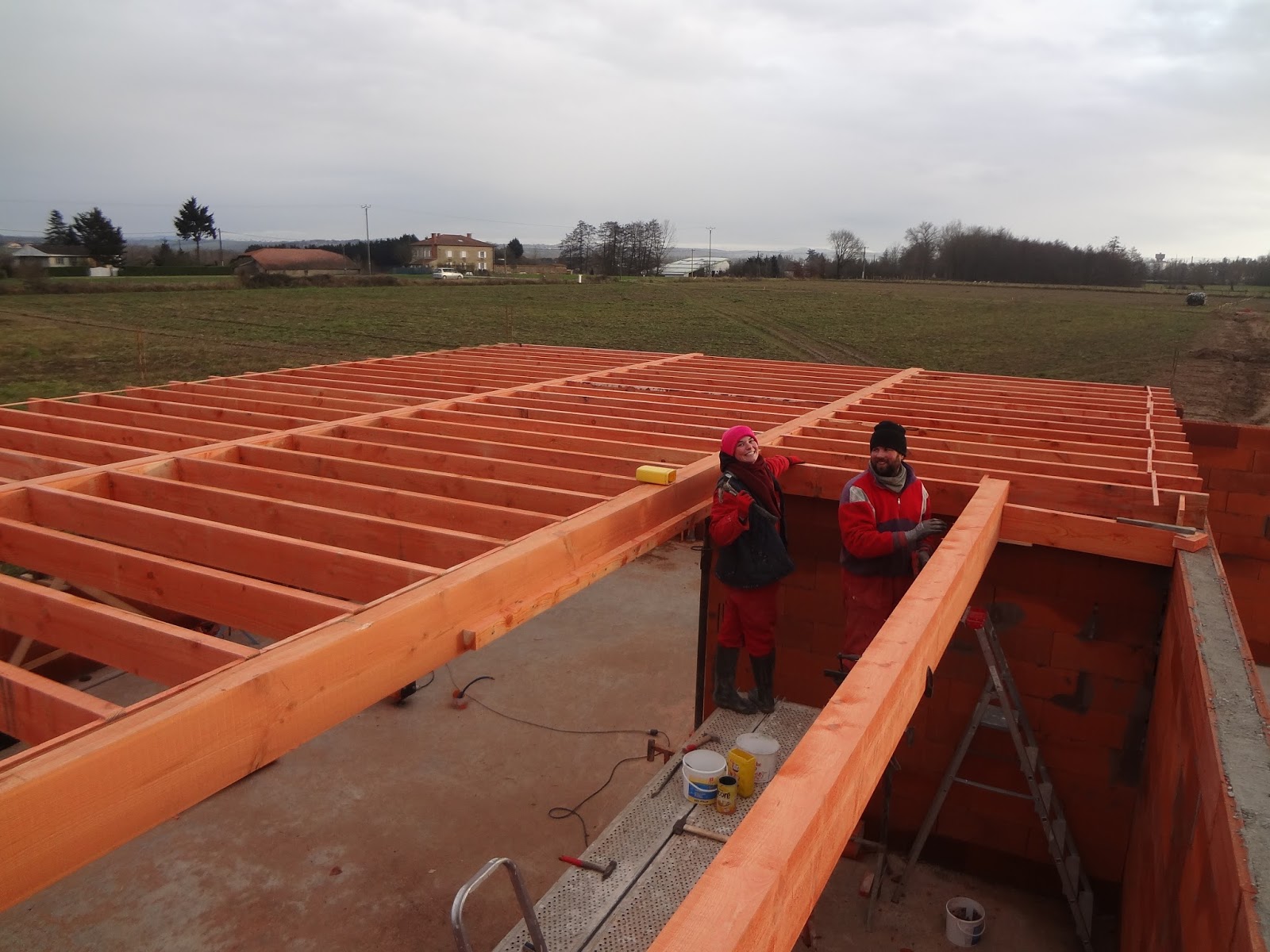

Fin janvier début février, ça monte, ça monte, les fénètres se dessinent, et on attaque le solivage pour l'étage qui accueillera le bureau :



 |
les clous sont long!! |
 |
une journée pour tout clouer! |

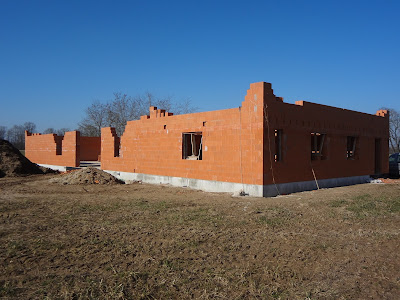

Février 2015 :
ça monte toujours l'empilage continue
Mars 2015 :
Linteau du portail, une étape difficile. Il fallait laisser la place au tracteur pour passer dessous mais créer une structure assez solide pour que le linteau reste de niveau... Merci papa!!
 |

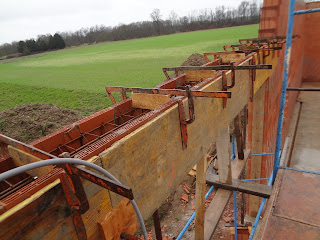

ferraillage |
Fin mars : On arrive au niveau du chaînage qui sera coulé le 1ier Avril ! Le même jour où l'on recevra la charpente!!!
 |
oulala le parking va pas être assez grand!! |
 |
Arrivée de la belle charpente (1ier Avril!) |
Début avril :
La charpente a été livrée, il faut qu'on se dépéche de finir les pignons !!!

La charpente est posée, on doit finir le "surmurrage" (en gros c'est boucher les trous!) avant que les charpentiers tuillent!!!
 |
on aperçois bien les "trous" à combler |
 |
on a du trouver un moyen pour monter le matériel : réhausse du tracteur avec nos "Palox" de stockage |
 |
La magnifique charpente |
 |
Et oui, sur le toit, il faut trainer tout le béton à la main!!! :-/ |
 |

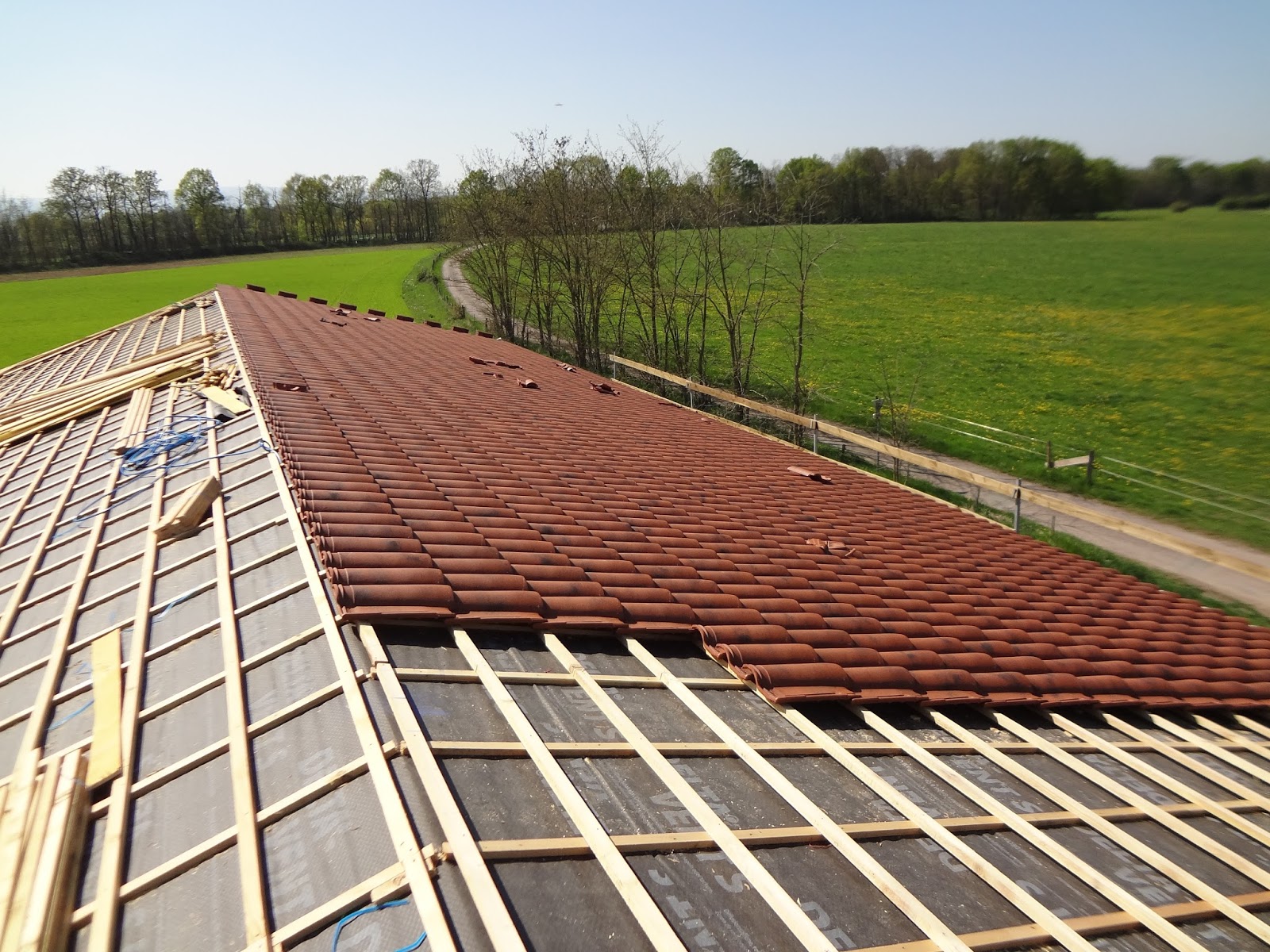

Fin avril 2015, le toit commence à se couvrir... |
 |
Peinture à la chaux sur les murs et installation d'une "mezzanine" sous laquelle se logera des chambres froides |
 |
Partie du bâtiment où nous prévoyons d'installer un petit magasin (pas encore de date fixée) |
 |
L'isolation Isonat, en panneaux de fibre de bois recyclé arrive (c'était en septembre 2016) |
 |
Instalation des panneaux d'isolation pour le toit en janvier 2017 |
 |
Plus on avance, plus on sent la différence thermique! très efficace ces panneaux |
 |
Faut bien faire une pause de temps en temps : tisane et p'tit gateaux dans les combles |
Début 2018 on attaque un nouveau chantier : un auvent de stockage (pour le matériel agricole) :
Le terrassement (on a loué une mini pelle, et on a fait ça a tout les 3 avec Romain et mon papa! C'était rigolo)

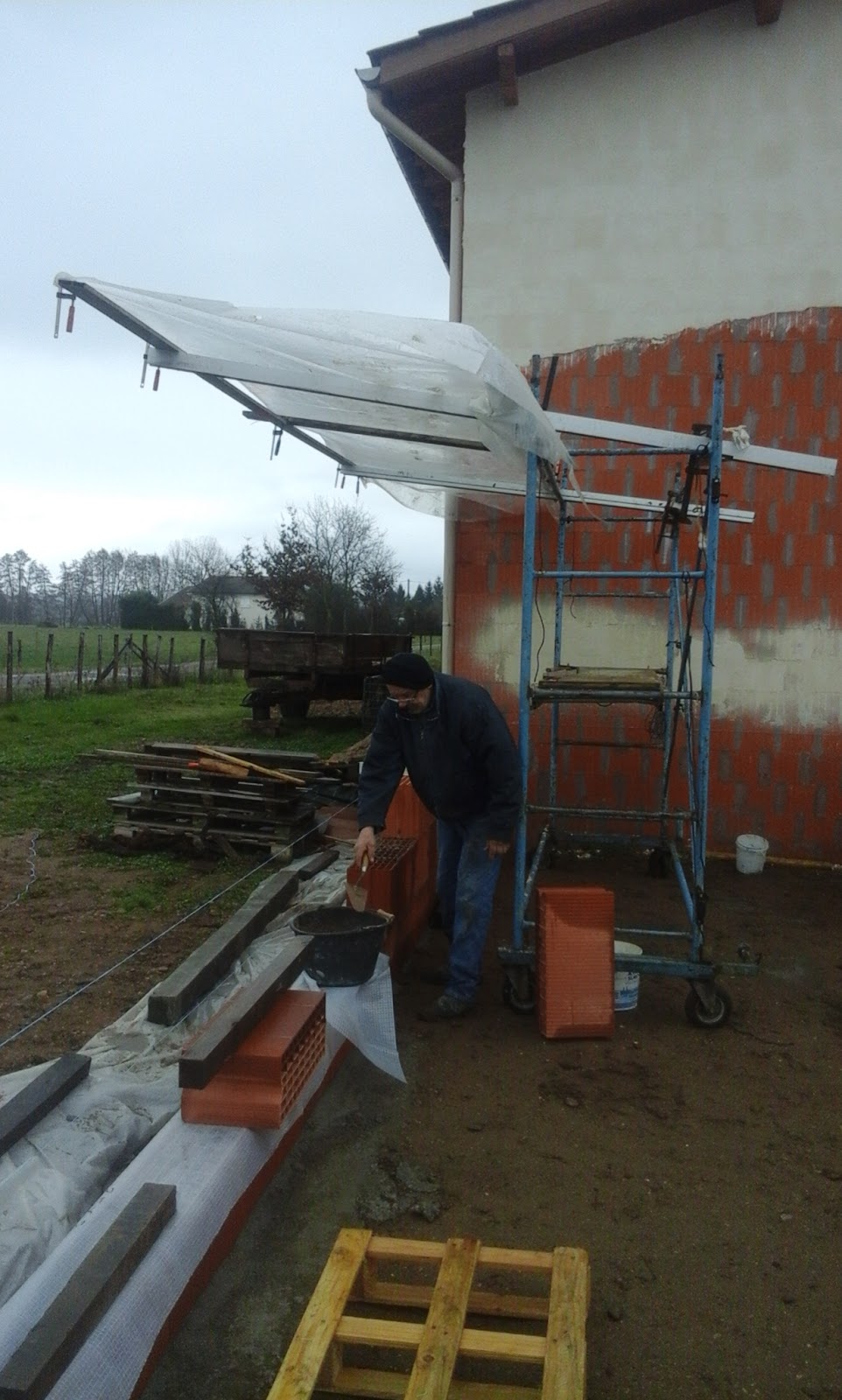

Ensuite on a monté un mur (coté nord pour protégé des intempéries)
 |
Livraison des briques |
 |
BML pour les fondations du mur nord |
 |
Papa qui attaque l'empilage! |
 |
Même sous la pluie on travaille! |
 |
ça monte... |
 |
... ça monte encore! |
 |
on installe quelque fenètre pour la luminosité |
 |
on arrive au chainage |
 |

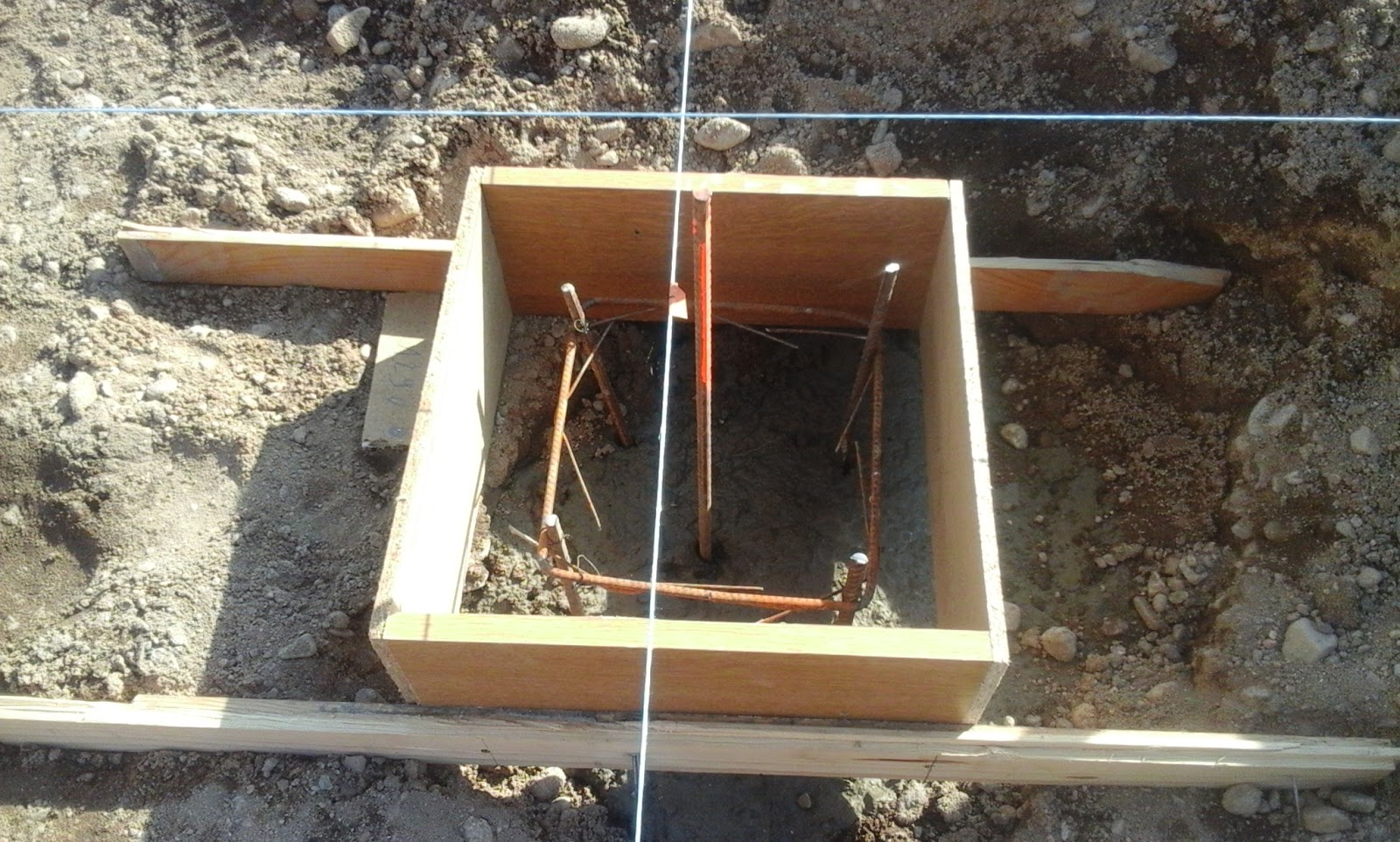

Préparation des trous pour les dès de béton pour les piliers de la charpente |
 |
un gros trou! |
 |
le dès prêt à être coulé |
 |
Arrivée de la charpente (Entreprise Barret) |
 |
Plus que le toit! |
 |
fini : Avril 2018 |
Et nouveaux projets attaqués fin 2018 : un petit point de vente et notre maison!

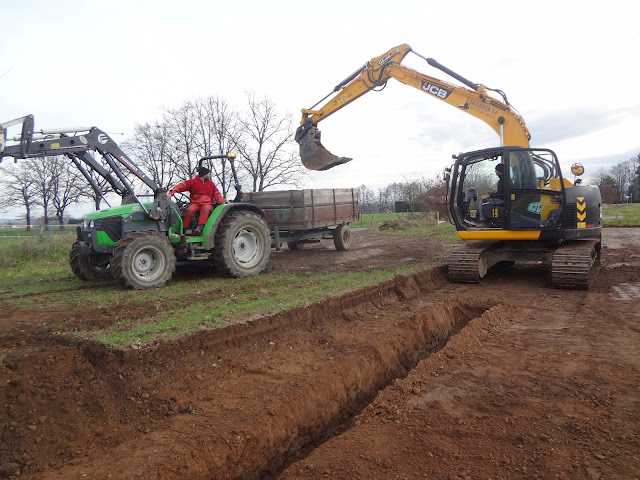

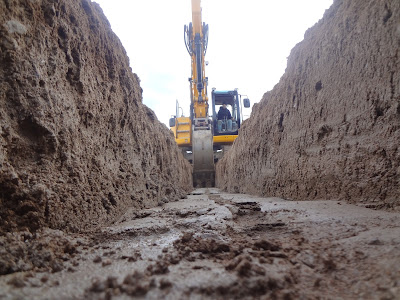

on a attaqué fin septembre ! on a loué la mini pelle, et c'est Romain qui a creusé sous les ordres de mon papa équipé d'un niveau laser
 |
arrivée du béton pour les fouilles |
 |
longrines en parpaing |
 |
romain qui apporte le concassé |
 |
ça tasse dur! |
 |
installation des gaines eau et électricité et aussi des fers à bétons |
  |
arrivée du béton de chez BML |
 |
ça y est dalle fini! Décembre 2018 |
 |
Début du premier rang très délicat! Il doit être d'un niveau parfaitement droit! |
 |
Systéme pour niveler le lit de ciment, de niveau |
 |
ça avance, là on est mi décembre |
 |
Gigi a marché dedans!!! |
 |
ça monte vite |
 |
Gnocchi vérifie que le travail soit bien fait |
 |
palan pour monter les briques de 22 kg |
 |
Entre noél et le jour de l'an (d'où le petit sapin !) On en est là! Les fenêtres et portent se dessinent... |
 |
On arrive aux linteaux de fenêtres |
 |
Les linteaux des portes fenêtres, un peu lourd, merci tracteur! et merci Romain |
 |
Gigi qui a marché dans la colle à brique!!! |
 |
Chainage ferraillé |
 |
Arrivé du béton de chez BML pour le chainage, début janvier 2019 |
 |
On enchaine sur les combles |

 |
petit chainage de la fenêtre des combles |
|
|
 |
pignon maison fini, mi janvier |
 |
pignons du point de vente quazi fini |
 |
le 13 février, arrivée de la charpente, entreprise Barret |
 |

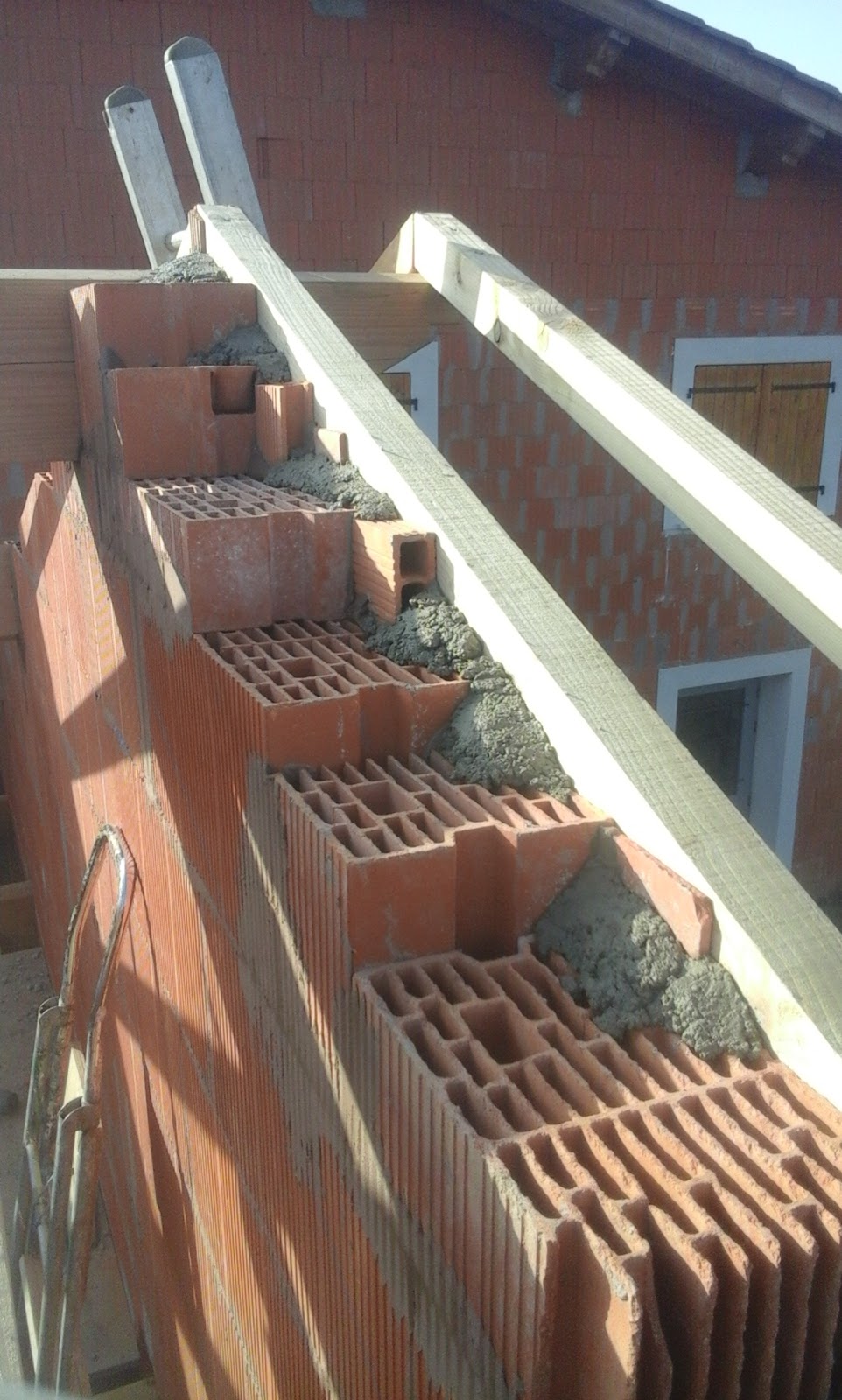

Opération "arasement" (on bouche les trous) |
 |
Fidèle au poste mon papa d'amour |
  |
je fais du ciment pour boucher les trous entre les briques et la charpente |
 |
le 20 février : arasement presque fini! |
 |

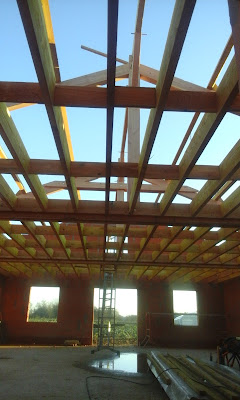

Début mars, début de la toiture |
 |
ça fait beaucoup de véhicule!!! Toiture finie le 10 mars 2019 |
Bientôt de nouvelles photos ! 😉
